Optimierung Fussverkehr an Lichtsignalanlagen

Region:

Kanton Zürich

Auftraggeber:

Kanton Zürich, Volkswirtschaftsdirektion, Amt für Mobilität

Kanton Zürich, Baudirektion, Tiefbauamt

Ausführung:

2025

Auftrag:

Phasenoptimierung und Wartezeitverringerung für den Fussverkehr an lichtsignalgeregelten Fussgängerstreifen im Kanton Zürich

LSA

Aufgabenstellung

Diverse Lichtsignalanlagen im Kanton Zürich sind aufgrund des Alters sowie der damaligen räumlichen und verkehrstechnischen Anforderungen nicht speziell auf Fussgängerinnen und Fussgänger ausgelegt. Dadurch ist es möglich, dass bei betroffenen Anlagen die Wartezeit bei Fussgängerübergängen hoch oder die Grünphase für die Überquerung knapp bemessen ist. Die betroffenen Lichtsignalanlagen sollen entsprechend für den Fussverkehr optimiert werden. Dabei sollen Grünphasen verlängert und Wartezeiten minimiert werden.

Zielsetzungen

Optimierung der Lichtsignalsteuerungen zu Gunsten des Fussverkehrs

  • Wartezeitminimierung
  • Phasenverlängerung
  • Vermeidung negative Auswirkungen auf den Verkehrsfluss oder den öffentlichen Verkehr
  • Monitoring & Wirkungsanalyse

Resultat

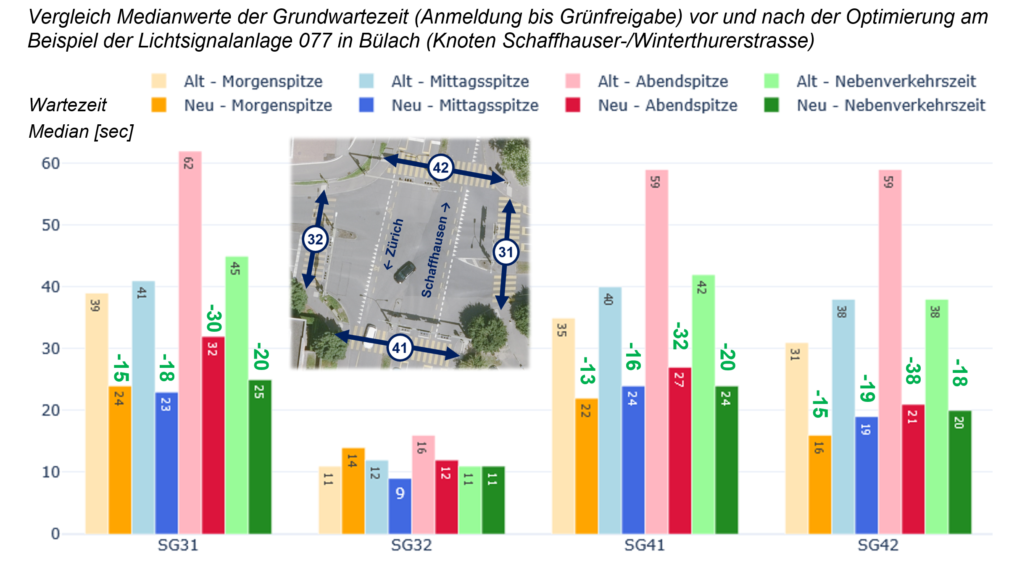

Durch die eingehende Analyse des Steuerungsablaufes und der entsprechenden Optimierungsmöglichkeiten konnten bei allen untersuchten Lichtsignalanlagen eine Verbesserung  der Querungsverhältnisse für den Fussverkehr erreicht werden. Beispielsweise konnte bei der Lichtsignalanlage 077 in Bülach am Knoten Schaffhauser-/ Winterthurerstrasse die Wartezeit and den entsprechenden Fussgängerstreifen im Schnitt deutlich gesenkt werden (vgl. Auswertung unten).

Die Resultate von einigen weiteren Wartezeitoptimierungen können hier eingesehen werden:

Übersicht Wartezeitoptimierungen
